Bara Galopp: Planansökan klar och arbetet med hyresavtal fördjupas

16 oktober 2023 13:00

Projekt Bara Galopp har gjort flera framsteg sedan förra statusuppdateringen. Tisdagen den 10 oktober hade Svensk Galopp styrgrupp sitt månatliga möte med projektbolaget Fastighets AB Bara Hippodrom. Nedan följer en sammanfattning av några av de viktigaste punkterna från mötet.

Tidsplan

Tidslinjen nedan illustrerar, i grova drag, projektets olika faser, från det inledande arbetet med planansökan fram till byggstart och genomförande.

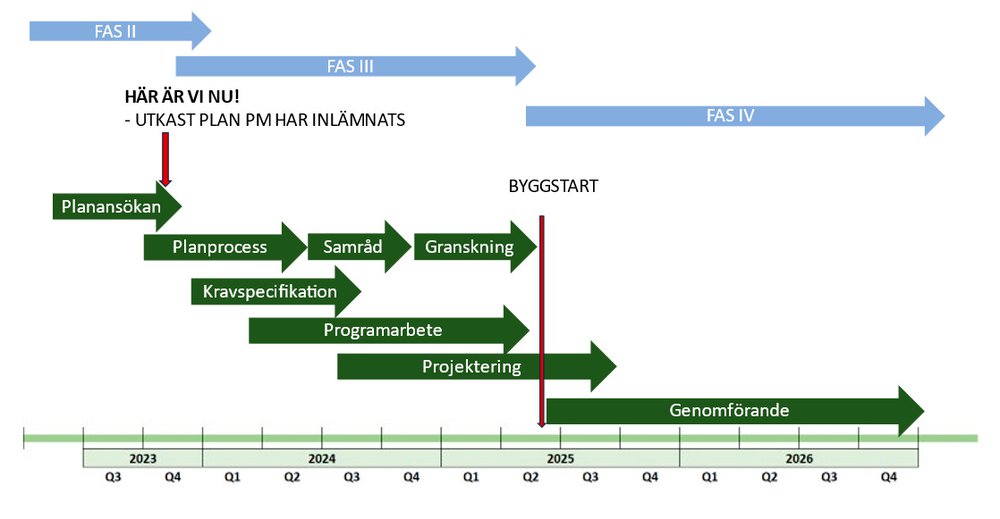

Tidsplan Bara Galopp oktober 23

Just nu befinner sig projektet i slutet av Fas II. En reviderad planansökan, d v s en grov skiss över hur anläggningen kan se ut och vilka funktioner den ska ha, har lämnats in till Svedala kommun.

Parallellt har Svensk Galopp, i egenskap av framtida hyresgäst, tillsammans med Fastighets AB Bara Hippodrom arbetat vidare med att ta fram ytterligare detaljer till ett hyresavtal.

Planprocessen, arbetet med att få till stånd en godkänd detaljplan över hela anläggningen, beräknas starta senare i höst.

Projektet löper på enligt plan

Fastighets AB Bara Hippodrom ansvarar för att projektet genomförs enligt projektplanen. Bolaget hanterar alla kontakter med kommun, myndigheter, externa resurser och framtida entreprenörer. Så här långt löper projektet på enligt plan och följer tidigare fastställd budget.

Svensk Galopps del i projektet

Som tidigare nämndes kommer arbetet från Svensk Galopps sida i närtid främst att vara fokuserat på produkt- och kravspecifikationen, som i sin tur kommer att utgöra grunden till ett framtida hyresavtal med tillhörande gränsdragningslistor.

Den av Svensk Galopp tillsatta arbetsgrupp som bistått Bara Hippodrom AB i arbetet med att ta fram underlag till planansökan behöver nu sannolikt formeras om. I och med att projektet framgent går ner på detaljfrågor finns behovet av flera arbets- och referensgrupper.

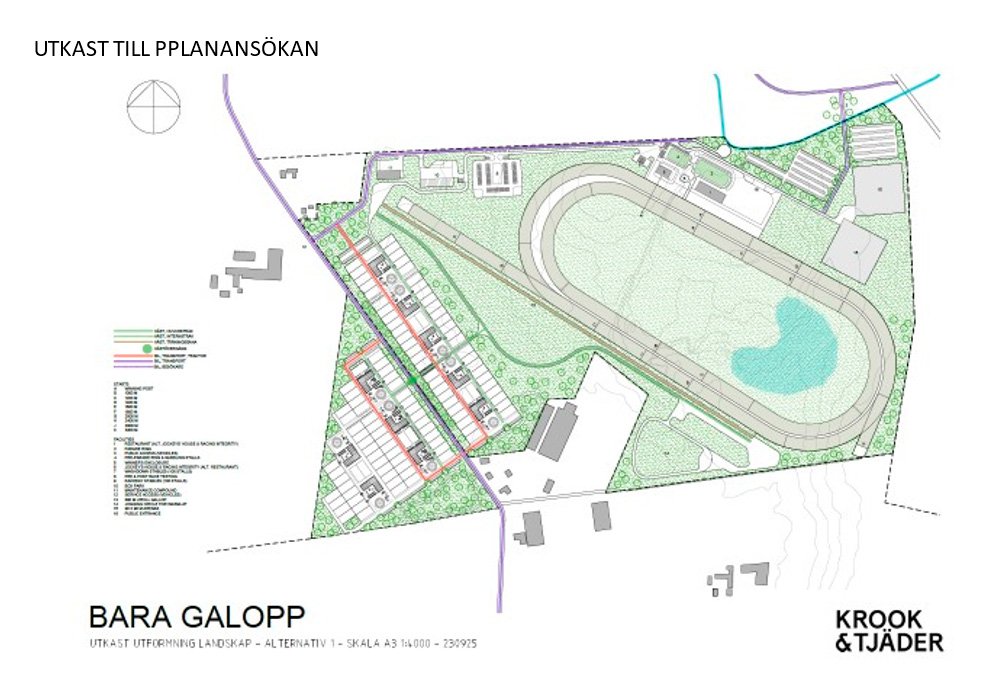

Skiss över anläggningen som underlag för kommande planarbete

Bara Hippodrom AB har tillsammans med arkitektbyrån Krook & Tjäder samt brittiska Turnberry Consulting tagit fram en grov skiss över hur anläggningen skulle kunna se ut.

Det primära målet under detta arbete har varit att på bästa sätt få in alla de funktioner som en galoppanläggning kräver inom den fastighetsareal som projektet i nuläget har rådighet över. Projektledningen poängterar särskilt att utformning nedan enbart är ett tidigt utkast som kommer att förändras och förfinas kontinuerligt.

Det publika området, d v s läktare, ledvolt och jockeyrum, är placerade längst upp i det högra hörnet på kartan. Stallområdet med tillhörande hagar är belägna längst ner till vänster. I sammanhanget är det åter viktigt att poängtera att utformningen kommer att ändras flera gånger under projektets gång.

Banskiss Bara Galopp oktober 23

Nästa styrgruppsmöte

Om inget stort och oförutsett händer i projektet är ambitionen att publicera en statusrapport på hemsidan efter varje styrgruppsmöte. Nästa möte äger rum den 7 november.
